Utskrivbar mal for byggeprosjekt-tilbud i Excel for små entreprenører
Utskrivbar mal for byggeprosjekt-tilbud i Excel for små entreprenører
Hvis du er en liten entreprenør som lager ditt første Excel-tilbud, start med ett prinsipp: gjør omfanget og kostnadsgrunnlaget enkelt å se. En kunde skal kunne forstå hvilket arbeid som er inkludert, mens du skal kunne spore den endelige prisen tilbake til mengder, arbeidskraft, underentreprenører, utstyr, indirekte kostnader, reserve og påslag.
Du trenger ikke estimatprogramvare for å lage et nyttig tilbud for hver liten jobb. Excel fungerer godt når omfanget er håndterbart, du kan beregne prisen på arbeidet basert på kjente mengder og satser, og du er disiplinert med å oppdatere forutsetningene. Begrensningen er at en Excel-mal ikke vet om målingene dine er korrekte, om det finnes skjulte forhold, eller om skatt, tillatelse, garanti, forsikring, lisensiering eller kontraktsregler gjelder i din jurisdiksjon.
Denne nybegynnervennlige malen bruker gjeldende Excel-funksjoner dokumentert av Microsoft: Excel-tabeller, strukturerte referanseformler, sideoppsett, utskriftsområde, forhåndsvisning av utskrift og PDF-eksport. Estimeringskonseptene er også i tråd med autoritative offentlige retningslinjer for kostnadsestimater: Det amerikanske energidepartementet behandler direkte kostnader, indirekte kostnader eller overhead, eskalering og reserve som separate poster som bør ha et dokumentert grunnlag, mens det amerikanske General Services Administration (GSA) understreker at estimatnøyaktigheten forbedres når prosjektomfang og designinformasjon blir tydeligere.
Hva du trenger før du åpner Excel
Samle informasjonen som bestemmer prisen før du begynner å formatere arket:
Arbeidsomfang: Det spesifikke arbeidet du avtaler å beregne pris på, inkludert viktige utelatelser.
Mengder: Målbare mengder som kvadratmeter gulv, løpemeter listverk, antall armaturer, timer med arbeidskraft eller antall enheter.
Enhetskostnad: Kostnaden per enhet – for eksempel 4,25 USD per kvadratfot eller 65 USD per arbeidsstime.
Tilbud fra underentreprenører: Rørlegger, elektriker, HVAC, taktekking, betong eller annet spesialarbeid du kjøper fra en annen entreprenør.
Utstyr og prosjektspesifikke kostnader: Leie, containere, levering, midlertidig beskyttelse, tillatelser, avfallshåndtering og lignende kostnader.
Indirekte kostnader (Overhead): Forretningskostnader som støtter arbeidet, men som ikke enkelt kan tilordnes én materiell- eller arbeidskraftlinje, som kontorutgifter, estimeringstid, programvare, kjøretøy, forsikring og administrasjon.
Reserve: En bevilgning for identifisert usikkerhet i estimatet, ikke en erstatning for et udefinert omfang.
Metode for påslag eller fortjeneste: Prissettingsmetoden bedriften din bruker for å omvandle estimert kostnad til salgspris.
DOEs veiledning for kostnadsestimater beskriver direkte og indirekte kostnader separat og sier at reserve bør ha et dokumentert grunnlag relatert til prosjektrisiko og usikkerhet. GSAs gjeldende veiledning for kostnadsstyring bemerker også at estimater utvikler seg og generelt blir mer nøyaktige når omfang og design defineres mer fullstendig.
For en liten entreprenør innen bolig eller lett næringsbygg er den praktiske læren enkel: Ikke skjul alle ukjente faktorer i én prosentandel. Skriv ned hva du vet, hva du antok, og hvilke poster som fortsatt er bevilgninger eller utelatelser.
Steg 1: Sett opp prosjekt, kunde, omfang og tilbudsbetingelser
Opprett et regneark med navnet Tilbud. Øverst, reserver et ryddig overskriftsområde for:
Felt
Eksempel
Hvorfor det er viktig
Entreprenørnavn
ABC Construction LLC
Identifiserer hvem som utarbeidet estimatet
Tilbudsnummer
EST-2026-014
Gjør revisjoner lettere å spore
Tilbudsdato
7. september 2026
Viser når prisingen ble utarbeidet
Gyldig til
7. oktober 2026
Setter et praktisk prisvindu hvis du bruker ett
Kunde
John Smith
Identifiserer kunden
Prosjektadresse
456 Oak Lane
Skiller byggeplassen fra faktureringsinformasjon
Prosjektbeskrivelse
Utbytte av kjøkkenskap og benkeplate
Beskriver hele jobben på vanlig språk
Under dette, legg til en kort Omfang og forutsetninger-seksjon. For eksempel:
Inkludert:
- Fjerne eksisterende skap og benkeplate
- Installere eiergodkjente skap
- Installere kvartsbenkeplate
- Grunnleggende rydding av byggeplassen
Forutsetninger:
- Eksisterende vegger står igjen
- Ingen skjult vannskade eller strukturell skade er inkludert
- Arbeid utført i normale hverdagstimer
Ekskludert med mindre lagt til:
- Oppgradering av elektrisk tavle
- Asbest eller sanering av farlige materialer
- Designendringer etterspurt av eier etter godkjenning
En omfangsbeskrivelse er viktigere enn dekorativ merkevarebygging. Hvis en linjepost bare sier «Kjøkkenrenovering — 18 500 USD», kan du vite hva du mente i dag, men kunden kan huske noe annet tre uker senere.
Tilbud versus kontrakt: Et tilbud er et prisdokument, men om et signert tilbud blir juridisk bindende avhenger av formuleringen, den omkringliggende avtalen og lokal lovgivning. Ikke anta at en generisk Excel-mal erstatter kontraktsdokumenter, varsler, opplysninger eller lisensieringsspråk som kreves der du arbeider.
Begynnerfeil å unngå: Å beregne pris før omfanget er stabilt. Et detaljert regneark gjør ikke et uklart omfang nøyaktig.

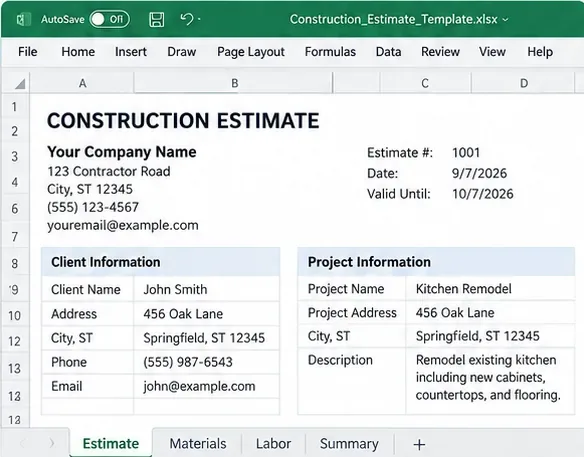

AI-generert illustrasjon av prosjektinformasjonsdelen av et byggeprosjekt-tilbud. Alle firmanavn, adresser, datoer og kontaktdetaljer er fiktive eksempler, ikke et ekte Excel-arbeidsbok.
Steg 2: Bygg materialetabellen med mengder og enhetskostnader
Opprett et separat regneark med navnet Materialer, eller hold seksjonen under prosjektoverskriften hvis tilbudet er kort. Bruk kolonner som:
Vare
Beskrivelse
Mengde
Enhet
Enhetskostnad
Beløp
Kjøkkenskap
Shaker-stil, hvit
10
stk
150,00 USD
1 500,00 USD
Benkeplate
Kvarts, 3 cm
40
sq ft
70,00 USD
2 800,00 USD
Gulv
Vinyl plank
200
sq ft
3,50 USD
700,00 USD
Eksempeltallene ovenfor er fiktive. Erstatt dem med tilbud fra leverandører, gjeldende prislister eller dokumentert estimeringsdata.
Konverter dette området til en Excel-tabell med Hjem → Formater som tabell. Microsofts offisielle veiledning for Excel-tabeller forklarer at tabeller er designet for å gruppere og analysere relaterte data. Tabeller er spesielt nyttige i et tilbud fordi formler automatisk kan utvides til nye rader.
Hvis du navngir tabellen Materialer, kan Beløp-formelen bruke en strukturert referanse:
=[@Mengde]*[@[Enhetskostnad]]
Microsofts dokumentasjon for strukturerte referanser forklarer at tabell- og kolonnenavn justeres når rader legges til eller fjernes. Dette er tryggere enn å bygge en fast formel som stopper ved rad 25 og utilsiktet utelater et nytt materiale som er lagt inn på rad 26.
For delsummen utenfor tabellen kan du bruke:
=SUM(Materialer[Beløp])
Ta hensyn til svinn bevisst
Materialer som gulv, fliser, tak, listverk og arkvarer kan kreve svinn eller overforbruk på grunn av kutt, brudd, mønsterjustering eller minimumskjøpsmengder. Det finnes ingen universell svinnprosent som er korrekt for alle fag og oppsett.
Hvis du bruker en svinnfaktor, vis den tydelig. For eksempel, hvis målt gulvareal er 200 kvadratfot og din prosjektspesifikke oppmåling krever en bevilgning på 7 %:
Bestillingsmengde = 200 * (1 + 7 %)
Det gir 214 kvadratfot. 7 % i dette eksemplet er illustrerende, ikke en anbefalt standard.
Begynnerfeil å unngå: Å kopiere en generisk svinnprosent fra et annet fag eller prosjekt uten å sjekke dimensjoner, mønster, pakkestørrelser og leverandørregler.
AI-generert illustrasjon av et byggeprosjekt-materialestimat. Mengdene, enhetsprisene og delsummen er fiktive og bør erstattes med gjeldende prosjektspesifikke data.
Steg 3: Legg til arbeidskraft, underentreprenører, utstyr, indirekte kostnader, reserve og påslag
Arbeidskraft
Arbeidskraftkostnad er den estimerte kostnaden for tiden som trengs for å utføre arbeidet. Et nybegynnervennlig bord kan bruke:
Oppgave
Beskrivelse
Timer
Arbeidssats
Beløp
Riving
Fjern skap og gulv
8
50,00 USD
400,00 USD
Montering av skap
Sett og sikre skap
16
50,00 USD
800,00 USD
Overflatebehandling
Sluttlistverk og retting
8
50,00 USD
400,00 USD
Disse satsene er også bare eksempler. Arbeidssatsen din kan trenge å dekke mer enn en ansatts timelønn. Avhengig av hvordan bedriften din beregner kostnader, kan lønnsskatter, arbeidsskadedekning, ytelser, betalt uproduktiv tid og annen arbeidsbyrde være bygget inn i arbeidssatsen eller håndtert andre steder. Den viktige regelen er konsistens: Vite hva satsen din inkluderer, slik at du ikke utelater en reell kostnad eller teller samme kostnad to ganger.
=[@Timer]*[@[Arbeidssats]]
Underentreprenører, utstyr, tillatelser, avfallshåndtering og andre direkte kostnader
Direkte kostnader er kostnader du med rimelighet kan knytte til den spesifikke jobben. Avhengig av prosjektet kan de omfatte:
tilbud fra underentreprenører;
utstyrsleie;
container- eller avfallsgebyrer;
levering og frakt;
tillatelse- eller inspeksjonsgebyrer;
midlertidig beskyttelse;
prosjektspesifikk forsikring eller garanti kostnad der det er aktuelt.
Ikke oppfinn prosenter for tillatelser, skatt eller garanti bare for å fullføre regnearket. Bruk det faktiske lokale kravet eller en tydelig dokumentert bevilgning.
Indirekte kostnader (Overhead)
Indirekte kostnader betyr kostnader som kreves for å drive virksomheten, men som ikke enkelt kan tilordnes én post med installert arbeid. Eksempler kan omfatte kontorleie, regnskap, estimering, programvare, generell forsikring, telefon, ledelsestid og kjøretøy. Hvordan du dekker disse kostnadene er en forretningsmessig prissettingsbeslutning.
Du kan anvende en indirekte kostnadssats på en avtalt kostnadsbase:
Ikke kopier en annen entreprenørs indirekte kostnadsprosent. Deres bemanning, forsikring, kontor, utstyr, geografi og volum kan være helt annerledes enn dine.
Reserve
Reserve er et beløp inkludert for å håndtere usikkerhet i det estimerte arbeidet. DOEs veiledning for kostnadsestimater beskriver reserve som et beløp for usikkerheter som ufullstendig design eller uforutsigbare forhold, og sier at grunnlaget bør dokumenteres.
En reserve bør derfor knyttes til en årsak. For eksempel: «Tilstanden til eksisterende vegg kan ikke fullstendig inspekteres før riving; estimatet inkluderer en angitt bevilgning for mindre underlagsreparasjon.»
Begynnerfeil å unngå: Å bruke reserve til å dekke kjent arbeid du bare glemte å beregne pris på. Hvis du vet at arbeidet er nødvendig, sett det inn i estimatet som en reell linjepost.
Påslag er ikke det samme som margin
Påslag er fortjeneste eller prisøkning uttrykt som en prosentandel av kostnaden. Fortjenestemargin er fortjeneste uttrykt som en prosentandel av salgsprisen. De er matematisk forskjellige.
Hvis estimert kostnad er 100 USD og du legger til et påslag på 20 %:
Velg prissettingsmetoden bedriften faktisk bruker, og merk arket korrekt. En arbeidsbok som kaller påslag «margin» kan føre til systematisk underprising.
Begynnerfeil å unngå: Å stable separate indirekte kostnader, påslag og arbeidskraftsats-bevilgninger uten å vite hvilke kostnader som allerede er innebygd i hver sats. Dobbelttelling kan gjøre et estimat ukonkurransedyktig; å utelate dem kan gjøre en vunnet jobb ulønnsom.

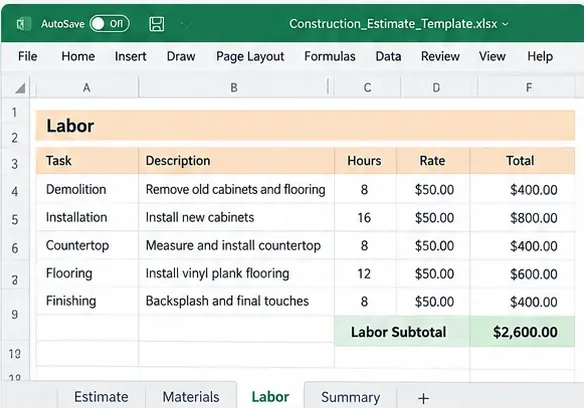

AI-generert illustrasjon av et byggeprosjekt-arbeidskraftestimater. Arbeidstimer og satser er fiktive eksempler; bruk dine egne produktivitetsantakelser og fullt forstått grunnlag for arbeidskraftkostnader.
Steg 4: Bygg tilbudssammendraget og gjør det utskrivbart
Sammendraget for kunden bør være enkelt å revidere uten å avsløre alle interne forretningsberegninger du foretrekker å holde private. Et enkelt internt sammendrag kan se slik ut:
Kostnadsseksjon
Eksempelbeløp
Materialer
5 600,00 USD
Arbeidskraft
2 600,00 USD
Underentreprenører / utstyr / andre direkte kostnader
500,00 USD
Delsum direkte kostnader
8 700,00 USD
Indirekte kostnad-bevilgning
Beregnet fra din metode
Reserve
Kun når berettiget og dokumentert
Påslag / fortjeneste
Beregnet fra din prismetode
Gjeldende skatt
Basert på din jurisdiksjon og skattepliktige varer
Tilbudssum
Endelig beregnet pris
Eksempelbildet nedenfor bruker en forenklet fiktiv sum og skattelinje for illustrasjon. Ikke kopier skattesatsen på 8 %. Behandlingen av omsetningsskatt for byggeprosjekter kan avhenge av statlige og lokale regler, typen arbeid, om materialer eller tjenester er skattepliktige, og hvordan transaksjonen er strukturert. Bekreft regelen med den relevante statlige eller lokale skattemyndigheten eller din skatterådgiver.

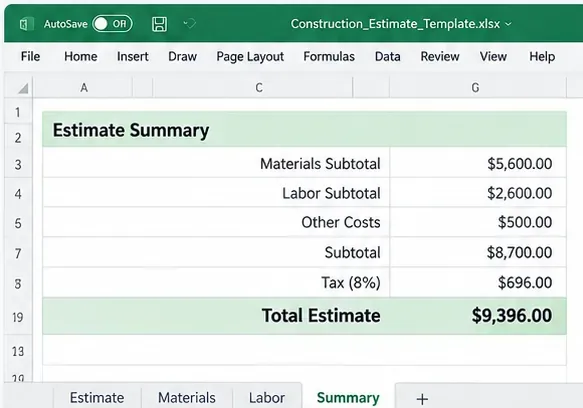

AI-generert illustrasjon av et tilbudssammendrag. Summen på 9 396 USD og skattesatsen på 8 % er fiktive eksempler og er ikke anbefalte satser for noen jurisdiksjon.
Sett utskriftsområdet
Merk kun det kundefokusserte tilbudet og bruk Sideoppsett → Utskriftsområde → Angi utskriftsområde. Microsofts offisielle veiledning for utskriftsområde forklarer at Excel lagrer det definerte utskriftsområdet med arbeidsboken og skriver kun ut det området med mindre du overstyrer det.
Velg sideorientering og skalering
Åpne Sideoppsett → Sideoppsett. Microsoft dokumenterer kontroller for portrett- eller landskapsorientering, papirstørrelse, marger og skalering. For et bredt tilbud er et nyttig utgangspunkt Landskap og Tilpass til 1 side bred mens du tillater så mange sider høye som nødvendig.
Den siste delen er viktig. Å tvinge et tilbud på 60 linjer inn på én fysisk side kan krympe teksten til den «utskrivbare malen» teknisk sett er én side, men praktisk talt uleselig. Microsofts dokumentasjon for sideoppsett forklarer at du kan tilpasse et regneark til et spesifikt antall sider bredt og høyt.
Bruk forhåndsvisning av utskrift før du sender
Åpne Fil → Skriv ut og inspiser forhåndsvisningen. Microsoft anbefaler å forhåndsvise et regneark før utskrift slik at du kan korrigere orientering, marger, skalering og sideskift. Se deres veiledning for utskrift av regneark.
Se etter:
kolonner kuttet av ved høyre kant;
liten tekst forårsaket av overdreven skalering;
en sum separert fra linjepostene den summerer;
tomme sider forårsaket av feil utskriftsområde;
notater eller utelatelser som mangler fra det utskrevne området;
overskrifter som ikke gjentas når et langt tilbud strekker seg over flere sider.
Lagre en PDF-kopi for kunden
Behold Excel-arbeidsboken som din redigerbare estimeringsfil og send en PDF når du vil at tilbudet skal beholde sin tiltenkte sideoppsett. Microsofts offisielle Office PDF-instruksjoner dokumenterer lagring av Excel-output som PDF for deling og utskrift.
Bruk et revisjonsvennlig filnavn som:
EST-2026-014_Smith-Kitchen_Rev1.pdf
Hvis omfanget eller prisen endres, utsted en tydelig nummerert revisjon i stedet for å stille erstatte den gamle filen.
Arbeidsbokstruktur klar til kopiering
En nybegynner trenger ikke tolv regneark. Fire er nok for mange små jobber:
Regneark
Formål
Tilbud
Kunde- og prosjektdetaljer, omfang, forutsetninger, kundefokussert sum
Arbeidstimer/satser, underentreprenører, utstyr, tillatelser, avfallshåndtering, andre direkte kostnader
Sammendrag
Intern kostnadsoppsummering, indirekte kostnader, reserve, metode for påslag/margin, skatt, endelig pris
Hvis prosjektene dine er veldig små, kan du kombinere alle fire seksjonene på ett regneark. Hvis arbeidet ditt regelmessig trenger mange alternativer, samlinger, faser, mannskaper, leverandørsammenligninger, endringsordrer eller historiske kostnadsdatabaser, kan et dedikert estimeringssystem være lettere å vedlikeholde enn å kontinuerlig utvide Excel-modellen.
Vanlige feil som gjør et profesjonelt utseende estimat upålitelig
1. Bruke én engangssum uten omfangsdetaljer
En pris uten tilstrekkelig beskrivelse gir rom for motstridende forventninger. Del arbeidet inn i logiske seksjoner og skriv utelatelser.
2. Forveksle salgspris med kostnad
En leverandørfaktura, ansatt lønn eller tilbud fra underentreprenør er ikke nødvendigvis den endelige salgsprisen. Sørg for at arbeidsboken inkluderer kostnadsdekning og fortjenestemetoden bedriften din intendere å bruke.
3. Glemme små prosjektspesifikke kostnader
Levering, avfallshåndtering, forbruksvarer, midlertidig beskyttelse, utstyr, tillatelsesgebyrer, reise og rydding kan være individuelt beskjedne, men meningsfulle i sum.
4. Dobbelttelling av indirekte kostnader
Hvis en arbeidskraft- eller utstyrsats allerede inneholder visse indirekte kostnader, forstå det før du anvender en annen overordnet indirekte kostnadsfaktor.
5. Behandle reserve som garantert fortjeneste
Reserve håndterer usikkerhet i estimatet. Den bør ha et grunnlag og bør ikke forveksles med din normale fortjenesteberegning.
6. Kopiere noen andres skattesats
Skattebehandlingen varierer etter jurisdiksjon og prosjekttype. Hold satsen som en inndatacelle og verifiser den gjeldende regelen før du utsteder estimatet.
7. Skrive ut før du sjekker sideinndeling
Excel kan skalere et bredt ark så aggressivt at kunder ikke kan lese det. Bruk forhåndsvisning av utskrift og prioriter lesbarhet fremfor å tvinge alt inn på én side.
Endelig sjekkliste for nybegynnere før du sender tilbudet
Identifiserer tilbudet entreprenøren, kunden, byggeplassen, datoen og revisjonen?
Er omfanget spesifikt nok til at en annen person kan si hva som er inkludert og ekskludert?
Passer materiellmengdene til de siste målingene eller tegningene?
Er leverandør- og underentreprenørpriser gjeldende nok for tilbudets gyldighetsperiode?
Har hver arbeidsoppgave et forsvarlig antakelse om timer og sats?
Er utstyr, levering, avfallshåndtering, tillatelser og andre direkte kostnader vurdert?
Vet du hvilke kostnader som allerede er inkludert i arbeidssatser eller andre påslag?
Er reserve knyttet til identifiserbar usikkerhet i stedet for brukt som en skjult justering?
Bruker formelen påslag hvis du mener påslag, og margin hvis du mener margin?
Er gjeldende skattebehandling sjekket for prosjektets jurisdiksjon?
Viser forhåndsvisningen lesbar tekst, komplette summer og alle omfangsnotater?
Lagret du den redigerbare arbeidsboken og en tydelig navngitt kunde-PDF separat?
Et nyttig byggeprosjekt-tilbud er ikke det med flest formler. Det er det du kan forklare. En nybegynnervennlig Excel-mal bør la deg peke fra den endelige prisen tilbake til omfang, mengder, satser, forutsetninger og prismetode uten å gjenoppbygge beregningen i hodet. Start med den transparente strukturen, skriv den ut ryddig, og legg til kompleksitet kun når jobbene dine genuint krever det.
