Sådan opretter du et Gantt-diagram i Excel

Af alle de metoder, du kan bruge til at spore et projekt i Excel, er opsætning af et Gantt-diagram en af ​​de mest effektive. Dette skyldes, at det er en af ​​de bedste visuelle repræsentationer af projektstatus og overordnet tidslinje.

Ved hjælp af et Gantt-diagram kan du med et øjeblik se, hvilke opgaver der i øjeblikket har højeste prioritet, og du kan nemt se den anslåede færdiggørelsesdato for projektet.

Medmindre du bruger en Gantt-diagramskabelon, er der ikke noget indbygget værktøj, der lader dig bygge en. Men med et par enkle tricks kan du manuelt oprette et dynamisk Gantt-diagram i Excel. Sådan gør du.

Opret dit projekttidslinjeregneark først

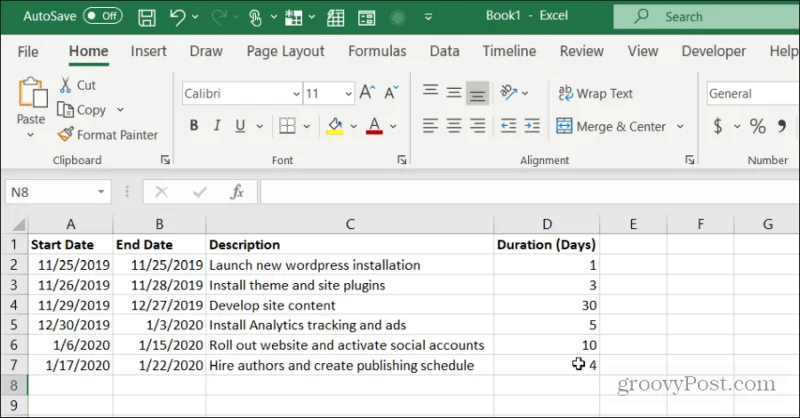

Før du opretter dit projekt Gantt-diagram, skal du oprette regnearket for at understøtte det. Dette regneark skal indeholde startdato, slutdato, beskrivelse og varighed for hver opgave.

Sådan opretter du et Gantt-diagram i Excel

Når du har lagt dit projekt op, er det tid til at lave dit Gantt-diagram.

Opret et Gantt-diagram i Excel

Du kan få dit Gantt-diagram vist i et nyt ark, men træk data fra det originale ark, hvor dit projekts tidslinje er gemt. Åbn et nyt regneark, og vælg Indsæt i menuen.

Indsæt startdatoer i Gantt-diagrammet

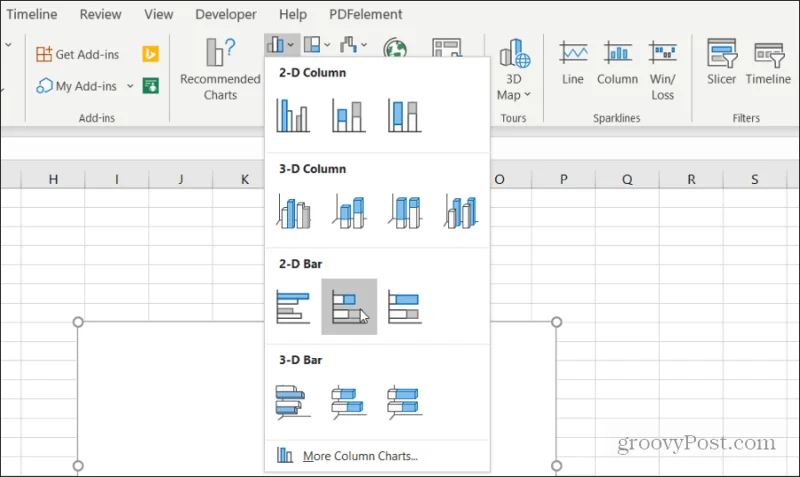

I sektionen Diagrammer skal du vælge Søjlediagram . Vælg det stablede søjlediagram fra rullemenuen .

Sådan opretter du et Gantt-diagram i Excel

Dette søjlediagram fungerer som den visuelle indikator for varigheden af ​​hver opgave.

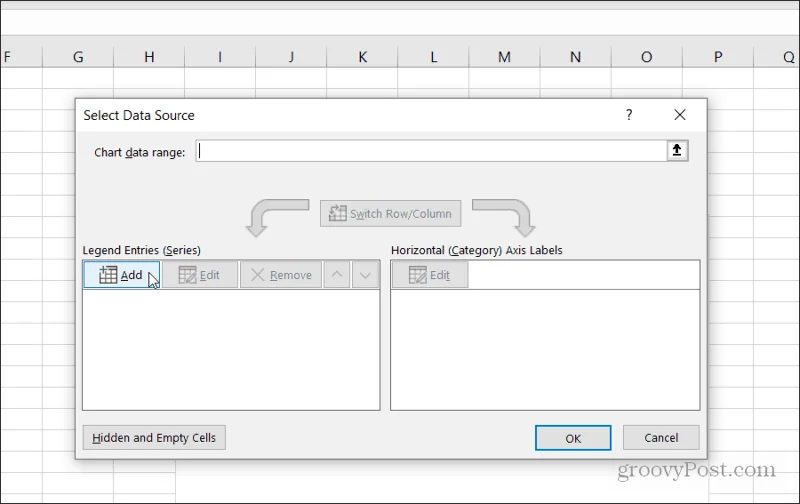

Dernæst skal du indstille den nederste forklaring af diagrammet som startdatoen for hver opgave. Højreklik på det tomme diagram, og vælg Vælg data . Under feltet Legend Entries skal du vælge knappen Tilføj .

Sådan opretter du et Gantt-diagram i Excel

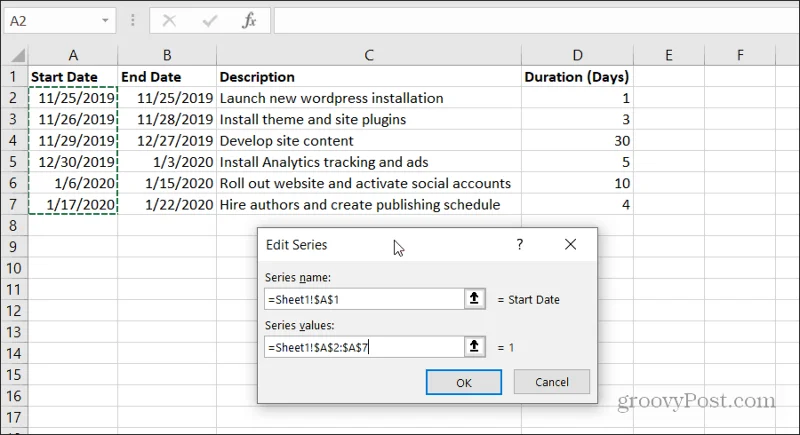

Vælg feltet Serienavn , og åbn derefter arket, hvor din projektplan er gemt. Vælg startdato- overskriften. Vælg derefter feltet Serieværdier og vælg hele rækken af ​​startdatoer for dine projektopgaver.

Sådan opretter du et Gantt-diagram i Excel

Vælg OK, når du er færdig. Dit diagram vil ligne det, der er vist nedenfor.

Sådan opretter du et Gantt-diagram i Excel

Dette er en god start, men det er ikke et Gantt-diagram endnu.

Tilføj varigheder til dit Gantt-diagram

Nu er det tid til at tilføje en visualisering, der repræsenterer varigheden af ​​hver opgave. Højreklik på diagrammet, og vælg Vælg data .

Vælg Tilføj igen under Legend Entries.

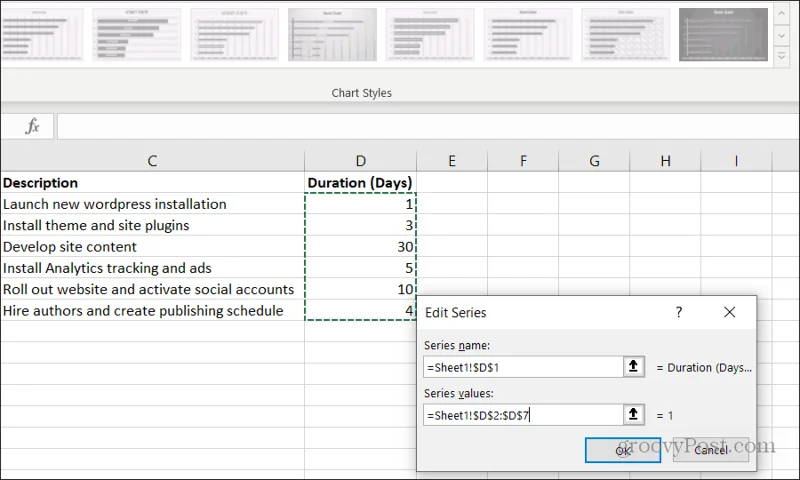

Gentag den samme proces som ovenfor, men denne gang skal du vælge overskriften og dataene fra feltet Varighed.

Sådan opretter du et Gantt-diagram i Excel

Vælg OK, når du er færdig.

Nu vil du bemærke, at dit Gantt-diagram har en sektion af et søjlediagram for hver opgave, der repræsenterer opgavens varighed.

Sådan opretter du et Gantt-diagram i Excel

Den starter, hvor den sidste opgave slutter og slutter, hvor den næste opgave begynder.

Tilføj opgavebeskrivelser til Gantt-diagrammet

Du vil bemærke, at det eneste, der mangler i dit Gantt-diagram, er opgavebeskrivelserne. Det er lige så nemt at tilføje disse som datoerne og varigheden. Men denne gang skal du opdatere Axis-etiketterne.

Højreklik på diagrammet, og vælg Vælg data . Under Horisontale akseetiketter skal du vælge knappen Rediger .

Sådan opretter du et Gantt-diagram i Excel

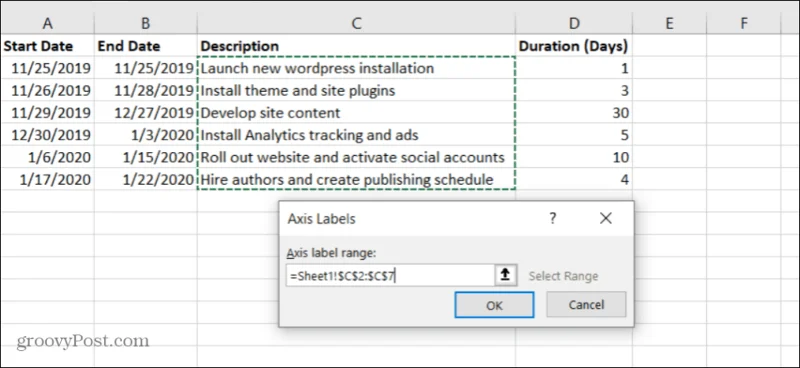

Denne gang skal du for akse-etiketområdet vælge det celleområde, der indeholder opgavebeskrivelserne.

Sådan opretter du et Gantt-diagram i Excel

Vælg OK for at afslutte og OK i vinduet Vælg datakilde. Nu vil du bemærke, at dit diagram ligner meget mere et Gantt-diagram. Den blå del af søjlerne i diagrammet burde dog ikke være der.

Bare rolig, det er nemt at fjerne dem.

Finpudsning på dit Gantt-diagram

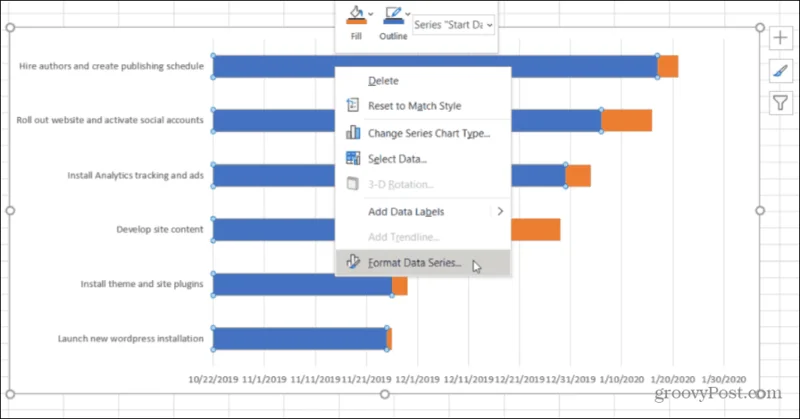

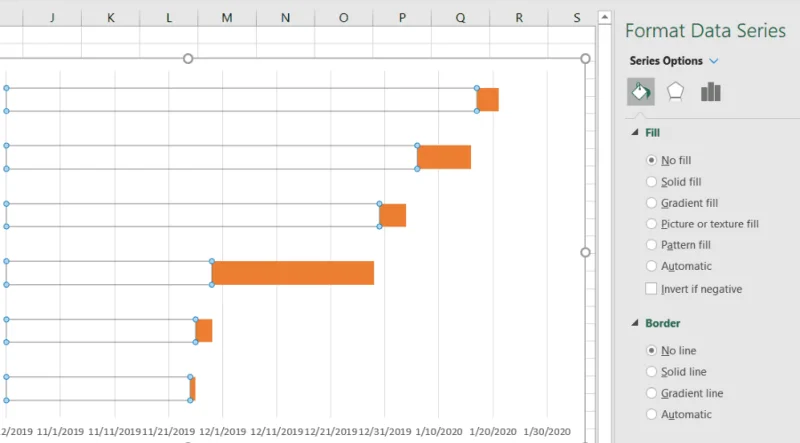

Højreklik på en af ​​de blå bjælker og vælg Formater dataserie.

Sådan opretter du et Gantt-diagram i Excel

Vælg Paint-ikonet i højre menu. Vælg derefter Ingen fyld under Fyld , og vælg Ingen linje under Kant .

Sådan opretter du et Gantt-diagram i Excel

Nu ligner dit Gantt-diagram endelig et Gantt-diagram. Det eneste problem er, at dine projektopgaver er anført i omvendt rækkefølge, som de burde være. Det, du ønsker, er opgaven med den tidligere startdato, der skal vises øverst, teksten under den, og så videre.

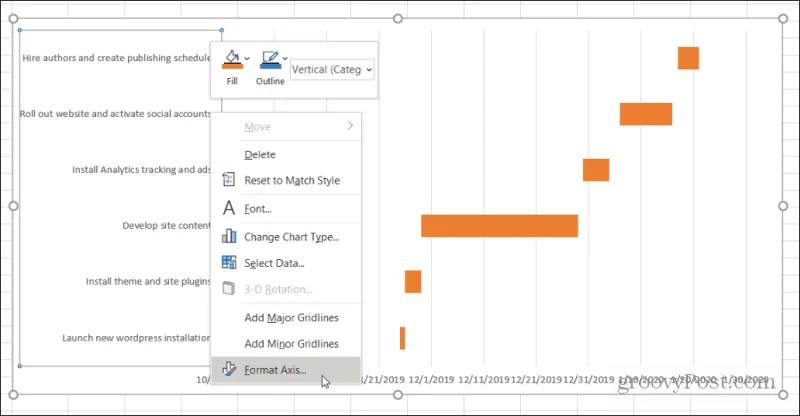

For at løse dette skal du venstreklikke på venstre akse og vælge Formater akse.

Sådan opretter du et Gantt-diagram i Excel

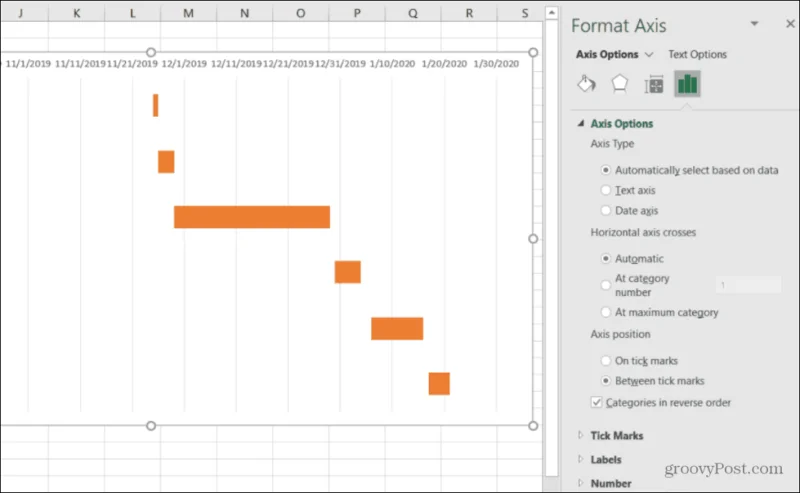

Under sektionen Akseindstillinger skal du vælge Kategorier i omvendt rækkefølge .

Sådan opretter du et Gantt-diagram i Excel

Nu kan du se, at dit Gantt-diagram viser alle dine projektopgaver i den rigtige rækkefølge. Kun varigheden af ​​denne opgave vises i Gantt-diagrammet. Alt er justeret med det korrekte datointerval, når denne opgave er planlagt til at være aktiv.

Sådan opretter du et Gantt-diagram i Excel

Dit Gantt-diagram er færdigt. Men der er et par ting, du kan gøre for at formatere diagrammet yderligere og polere det op.

Finpuds dit Gantt-diagram

Du har måske bemærket, at dit Gantt-diagram har en masse hvidt mellemrum. Der er et par ting, du kan gøre for at rette op på dette.

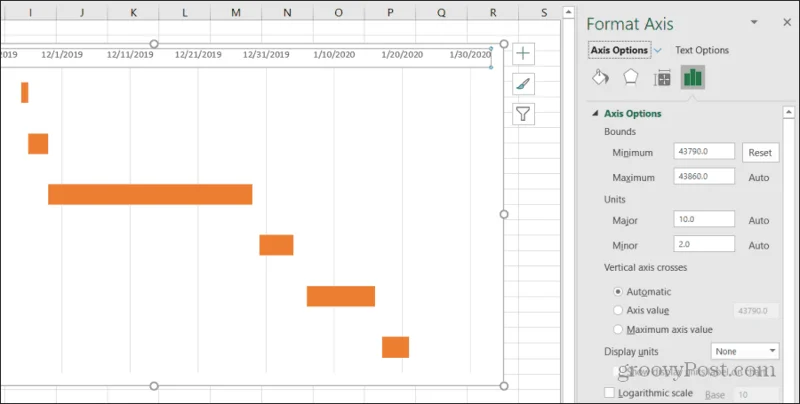

Vælg datoerne over proceslinjerne. Højreklik derefter og vælg Formater akse . I Axis Options, under Bounds, skal du lege med at øge minimumsgrænserne, indtil opgaverne er tæt nok på den lodrette akse på dit Gantt-diagram.

Sådan opretter du et Gantt-diagram i Excel

Hvis du øger det for meget, og søjlerne flytter sig væk fra visningsområdet, skal du trykke på Reset- knappen for at starte forfra.

Du har måske også bemærket, at datoerne stort set er skubbet sammen i toppen af ​​diagrammet med meget lidt mellemrum mellem dem. Der er et par ting, du kan gøre for at rette op på dette.

  • I den samme Format Axis-menu ovenfor kan du justere Major-tallet under Enheder for at mindske afstanden mellem datoetiketter ved at formindske tallet. Stigende Major vil øge pladsen.
  • Hvis dit projekt foregår inden for et enkelt år, kan du fjerne året fra Startdatoen for kun at bruge måned og dag. Dette vil skabe meget mere etiketplads til dit Gantt-diagram.

Når du er færdig, har du et endeligt Gantt-diagram, der giver folk et hurtigt og letlæseligt overblik over hele dit projekt.

Sådan opretter du et Gantt-diagram i Excel

Når du har gennemgået denne proces med et par af dine projekter, bliver oprettelse af et Gantt-diagram en anden natur. Det er hurtigt og nemt at bygge et Gantt-diagram ud af dit projektregneark på mindre end 10 til 15 minutter.

Efterlad en kommentar

PowerPoint-skabelon til årsrapport for nonprofitorganisationer: Gratis downloadmuligheder og tjekliste for slides

PowerPoint-skabelon til årsrapport for nonprofitorganisationer: Gratis downloadmuligheder og tjekliste for slides

Lav en klar årsrapport for nonprofitorganisationer i PowerPoint med en gratis skabelon, praktisk slidestruktur, effektmålinger, økonomiske oplysninger og præsentationstips klar til donorer.

PowerPoint-skabelon til minimalistisk investor-pitch til tech-startups: Hvad skal inkluderes, og hvad skal udelades

PowerPoint-skabelon til minimalistisk investor-pitch til tech-startups: Hvad skal inkluderes, og hvad skal udelades

Byg en pitch deck for investorer i clean tech-startups i PowerPoint med praktisk slidestruktur, evidensorienteret budskaber, tilgængeligt design og færre distraktioner.

Simpel skabelon til opgavedelegeringsmatrix til Word: En praktisk version til små teamledere

Simpel skabelon til opgavedelegeringsmatrix til Word: En praktisk version til små teamledere

Brug denne enkle skabelon til opgavedelegeringsmatrix i Word til at tildele ejere, beslutningsgrænser, deadlines og kontrolpunkter uden at komplicere et lille team for meget.

Simple Daycare Attendance Sheet Template: Printable Sign-In and Sign-Out for Home Childcare

Simple Daycare Attendance Sheet Template: Printable Sign-In and Sign-Out for Home Childcare

Use this simple printable daycare attendance sheet for home childcare, with child names, arrival/departure times, signatures, and compliance tips.

Printbar skabelon til marketingstrategi på én side til lokale virksomheder

Printbar skabelon til marketingstrategi på én side til lokale virksomheder

Brug denne skabelon til en marketingstrategi på én side, der kan udskrives, til at definere din lokale målgruppe, dit tilbud, dine kanaler, dit budget, dine ugentlige handlinger og dine målbare mål.

Sådan forhindrer du Excel i automatisk at ændre tal til datoer

Sådan forhindrer du Excel i automatisk at ændre tal til datoer

Stop Excel i at konvertere værdier som 1/2, 11-53 eller JAN1 til datoer. Lær pålidelige løsninger til indtastning, indsættelse, CSV-import og allerede konverterede celler.

PowerPoint-skabelon til moderne ejendomsannoncer (gratis): Hvad skal inkluderes

PowerPoint-skabelon til moderne ejendomsannoncer (gratis): Hvad skal inkluderes

Lav en elegant PowerPoint-opslagsliste til ejendomme gratis med en praktisk slideplan, foto, branding, tilgængelighed, overholdelse af regler og eksporttips.

Sådan løser du Outlook-fejlen: Kan ikke sende e-mail, men kan modtage

Sådan løser du Outlook-fejlen: Kan ikke sende e-mail, men kan modtage

Løs Outlook-problemer, hvor du kan modtage e-mail, men ikke sende. Tjek Udbakken, offline-tilstand, login, SMTP-indstillinger, profiler og ændringer i Microsoft 365.

Enkel to-ugers løntracker Excel-skabelon til små teams: En praktisk opsætningsguide

Enkel to-ugers løntracker Excel-skabelon til små teams: En praktisk opsætningsguide

Byg en enkel to-ugers løntracker i Excel til et lille team, med timer, løn, fradrag, review-flag, opsummeringer og vejledning i dokumentation.

Udskrivbar tjekliste til eventplanlægning og budgetskabelon til Word: Hvad skal inkluderes, og hvornår skal man bruge Excel i stedet

Udskrivbar tjekliste til eventplanlægning og budgetskabelon til Word: Hvad skal inkluderes, og hvornår skal man bruge Excel i stedet

Byg eller tilpas en printbar tjekliste og budgetskabelon til eventplanlægning i Microsoft Word med praktiske afsnit, afvejninger og tips til Word vs. Excel.
